共和光伏工程项目2#110kv升压站综合楼整体框架结构混凝土浇筑顺利完工
发布时间:2014-11-21 来源:
2014年10月7日,由西北水电公司岩土工程分公司承建的青海共和光伏工程项目2#110kv升压站综合楼框架结构以及屋面梁、板整体混凝土浇筑完成,标志着青海省海南州生态太阳能发电园区二期基础设施建设工程中继进场道路竣工完成后的又一项里程碑工程。
2#110kv升压站综合楼工程长47.3m,宽15.5m,高3.6m,于9月29日开始脚手架搭设,经过模板及钢筋制安、预埋件施工、模板加固等8天的连续奋战,完成了柱梁板钢筋、模板以及预埋件等的施工,达到混凝土浇筑的要求。

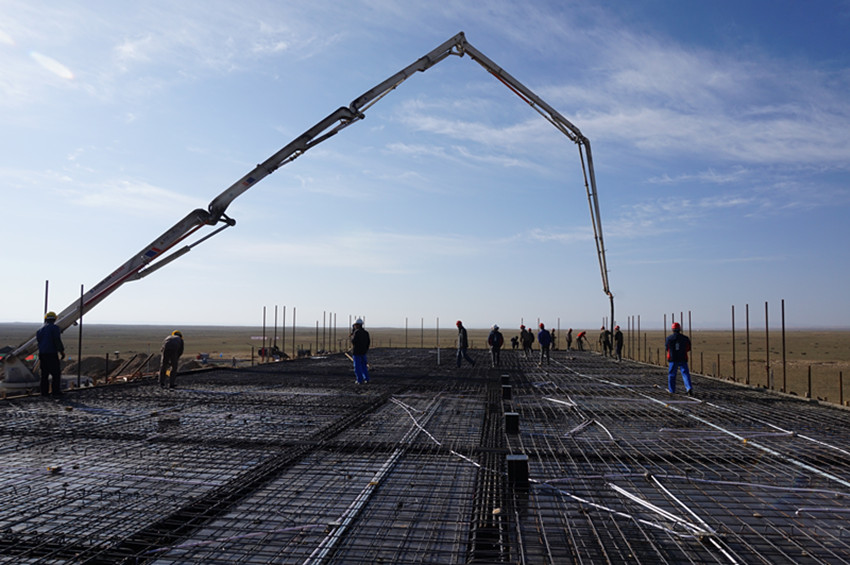

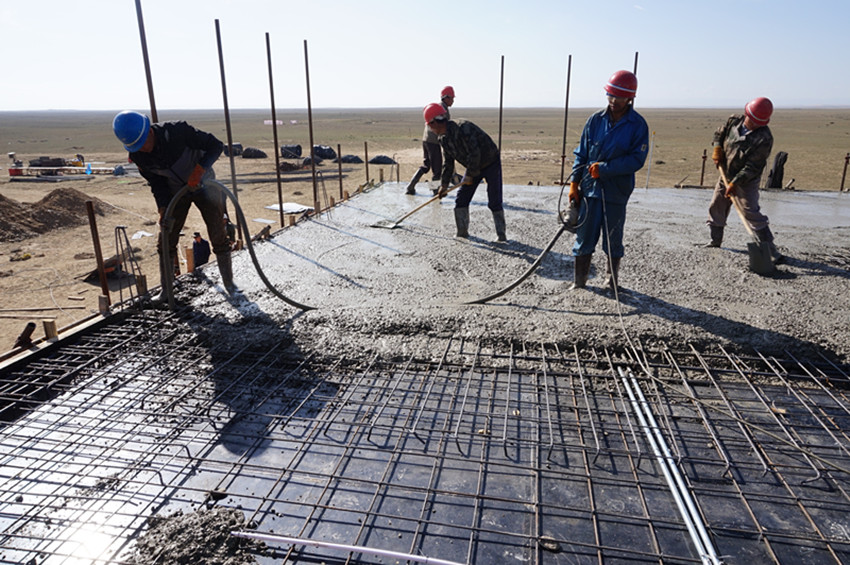

10月7日上午8时,项目部联合总承包单位对模板、支撑、钢筋、预埋件等按照设计图纸做了认真、细致的检查,在验收合格以及 对作业班组进行技术交底后开始浇筑。9时20分第一车次砼开始浇筑,历时6小时,于15:20分完成了整体框架结构160m3的混凝土浇筑。
在项目部人员的不懈努力下,综合楼浇筑的完成,为升压站工程的顺利完工奠定了基础,同时也标志着升压站工程将按期完工。
