抓质量,保安全,再创辉煌 创佳绩,增效益,又立新功
发布时间:2014-06-11 来源:

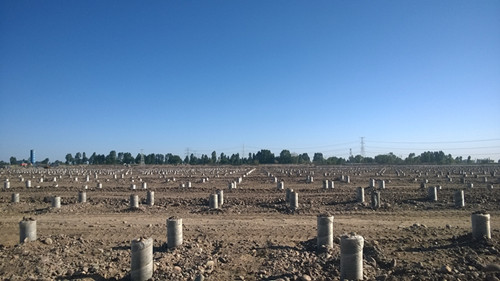

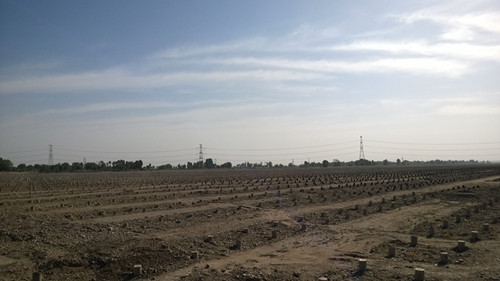

在西北水电公司各级领导的大力支持下,在项目部全体成员的不懈努力下,2014年5月28日,随着最后一座基坑回填完毕,由岩土工程分公司武威工程项目部承建的润峰二期35MW光伏基础土建工程全部完工。
武威二期35MW光伏基础土建工程,合同工期2014年2月19日至6月1日,总计100天,但由于建设单位提交图纸滞后,项目部实际开工日期为4月3日。面对任务重、质量高、工期紧,武威项目部全体人员迎难而上,穿梭在施工现场,及时解决施工中遇到的困难和问题。在干旱、风沙大、温差大、光照强等恶劣的自然环境下,项目部始终坚持“优质、高效、安全、文明”的施工管理理念,牢牢把控施工质量和安全生产,强化施工进度管控。经过大家的共同努力,最终高质量、零事故圆满完成了此项任务,比合同工期提前45天,得到了业主单位的赞许和好评。
由于项目部在二期工程的良好表现,2014年6月3日,业主直接将三期20MW基础土建工程委托给我公司施工。该工程为二期的补充项目。公司武威项目部誓言:一定以更加先进的施工管理理念,精湛的施工工艺,良好的安全保障圆满完成本工程,继续秉承“现场即市场”经营理念,为我公司取得二期基础安装及三期后续工程创造条件。
